NEWS2025年12月23日,中國能建中電工程陜西院設計的漢中750千伏輸變電工程順利投運?;赝詺v程,從2021年可研啟動、前期線路選線、變電站選址到2023年春節后終勘定位,直至2025年12月工程順利投運,五年磨一劍,每一步都凝聚著設計團隊的匠心與擔當。作為陜南地區首條750千伏超高壓輸電線路,工程核心挑戰集中于穿越蒼莽大山段通道選線及陜南首座750千伏變電站精準選址與系統架構構建。設計團隊勇?lián)姑⒐钥穗y,突破多重技術難關,以精準設計與技術創新為“電力天路”及陜南能源樞紐筑牢根基,彰顯央企能源基建的責任擔當。

選址·選線:山重水復疑無路,柳暗花明又一村

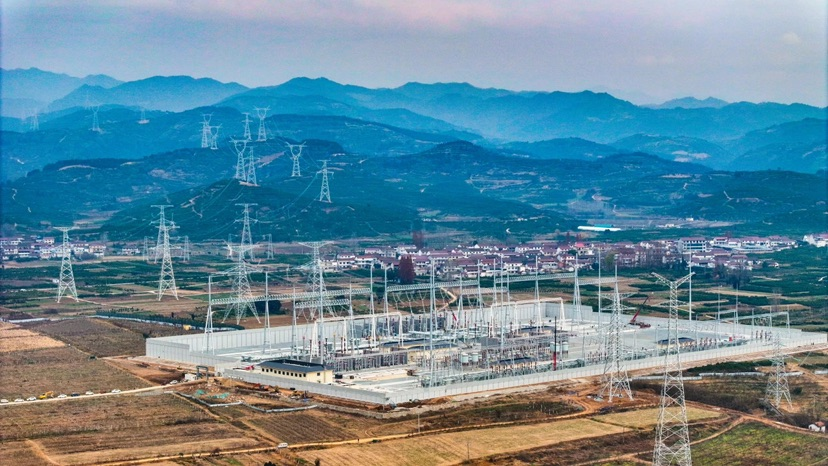

變電站選址聚焦負荷分布、地形地質、交通及規劃等核心要素,開展多場址比選,踏勘城固、勉縣等區域,重點核查地形坡度、土壤承載力等指標,兼顧出線方向與環境適配。經過多個站址必選,結合系統方案,最終確定的城固站場址地形平坦、地質穩定,緊鄰負荷中心,750千伏、330千伏出線可分向全架空敷設,出線空間無干擾,為集約化布局創造條件。選址秉持“全生命周期成本最優”理念,預判排水、防洪等配套需求,確保方案兼具安全、經濟與前瞻性。

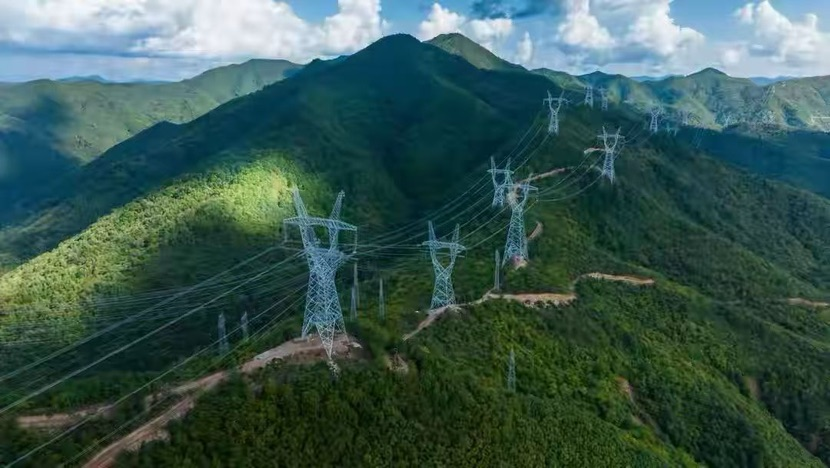

線路選線與變電站選址同步推進,線路選線需縱貫蒼莽山脈、翻越太白山主梁,沿線地形險峻且穿越多個生態敏感區,“生態優先、路徑最優”為核心原則。設計團隊系統梳理地形地貌、生態分布等10余類核心因素,規劃西、中一、中二、東4個路徑方案,依托高清衛片、衛星影像及全數字攝影測量系統開展數字化推演,反復核算線路長度、施工難度、生態影響、投資成本等指標,最終方案成功避開不良地質與核心敏感區,縮短保護區穿越長度,實現工程與生態和諧統一,奠定工程高質量推進的基礎。

終勘定位:路漫漫其修遠兮,吾將上下而求索

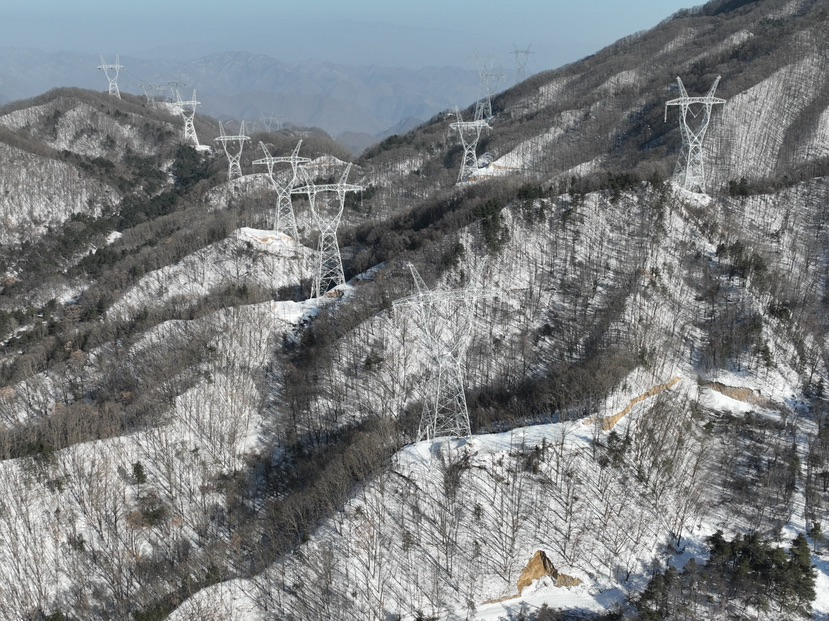

2023年春節后,秦嶺氣溫回升但山路仍泥濘濕滑、殘冰未消,設計團隊搶抓節點組建專班深入腹地開展終勘定位。終勘以選線方案為基礎,線勘人員先研判塔位可行性再進行測量,塔位成立與否直接決定路徑合理性與施工安全。因秦嶺地形復雜,耐張段內單基塔位不成立即需整體調整,經反復優化形成完整路徑。團隊嚴守安全措施保障勘測安全與數據精準,此次定位持續近三個多月,流動站覆蓋城固、留壩、鳳縣,完成七百多基塔的定位,線勘組白天穿梭山林、夜間整理復盤,嚴守數據零偏差底線,為后續設計提供可靠支撐。

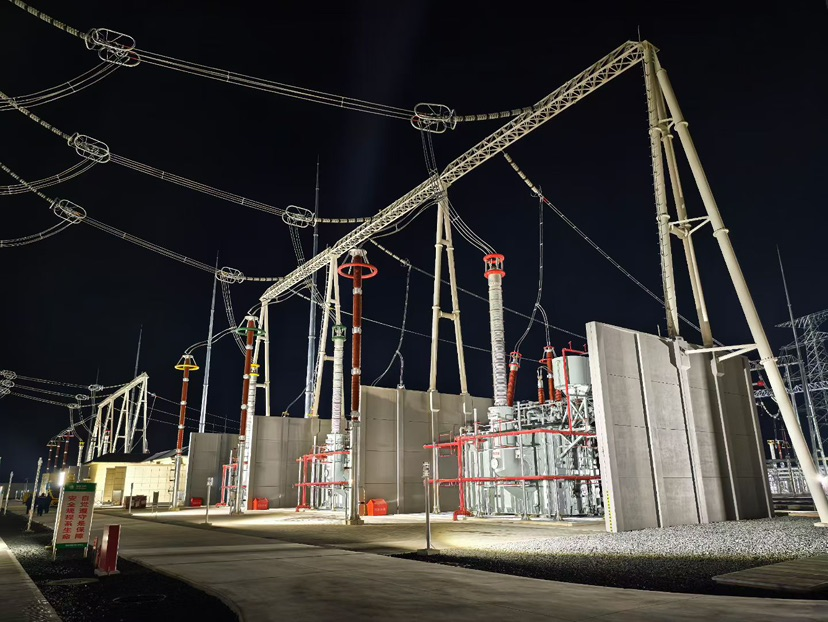

同步推進的變電站初步設計,統籌安全可靠、綠色智能、地域融合目標,攻克站區集約化布局與系統協同適配難題。團隊經多輪研討確定為矩形布局:750千伏配電裝置居北、330千伏居南,主控通信樓在西、核心設備置中,分區清晰、銜接順暢,節約土地資源。明確智能監測與綠色節能技術框架,敲定GIS設備戶外布置方案,優化出線銜接,建立“雙線并行、協同優化”機制,筑牢深化設計基礎。
精雕細琢:衣帶漸寬終不悔,為伊消得人憔悴
2023年夏初,選址及終勘完成后工程轉入施工圖階段,同步建立起跨專業協同機制。變電設計秉持“地域文化與工業建筑融合”理念,深入漢中調研,收集20余份傳統建筑資料,提煉漢中當?shù)氐慕ㄖ?,?jīng)多輪優化確定變電站采用“漢唐風格”坡屋頂外立面方案,實現工業建筑與地域生態和諧統一;同步采用分區平坡式優化豎向設計,解決大高差難題。變電施工圖聚焦多系統智能協同與安全優化,細節把控至毫米級:優化各電壓等級接線方案,選用低能效變壓器,創新電纜溝防火分隔設計;電氣二次系統落地內嵌式壓板監測方案,構建三維數字模型,采用低煙無鹵阻燃耐火電纜。聯動廠家經多輪調試形成定型方案,確保安全可靠、經濟合理。
線路施工圖以終勘數據與生態優先原則為遵循,聚焦秦嶺段生態適配與技術優化。針對生態敏感點開展多輪路徑優化與數字化模擬,細化線路走向;結合“刀背梁”等復雜地形,細化高低腿鐵塔參數形成標準化模塊,提升施工效率與安全性;優化索道運輸方案保障安全生態;完成環水保專項設計,將草皮回鋪、撒播草籽等環保要求融入細節,踐行生態優先理念。

護航投運:千磨萬擊還堅勁,任爾東西南北風
2025年10月,工程進入收尾沖刺階段。設計團隊主動對接,全力配合業主及運維單位開展驗收消缺,組建設計專項工作組實現全維度協同。變電設計組深度參與變電站驗收,配合查驗主接線布置、智能匯控柜接線精度及建筑外立面完善情況,針對消缺事項快速研判并提供技術支撐;線路設計組則攜圖紙沿線靶向核查,協助核驗導線對地距離、房屋拆遷進度、護坡排水溝砌筑質量及環水保落實情況,精準答疑助力整改。設計團隊與業主、施工單位、運維單位建立實時聯動機制,推動問題閉環整改。


從前期運籌選址選線、終勘定位攻堅,到施工圖精雕細琢,再到投運前配合驗收消缺,陜西院設計團隊以匠心鑄精品,為這條 “電力天路”筑牢設計根基,助力陜南能源樞紐建設邁出關鍵步伐,以技術創新與生態堅守的雙重擔當,書寫超高壓工程與自然和諧共生的央企答卷,為區域能源安全與高質量發展注入強勁動力。
